北京多個能源項目將全面復工

2020-03-24 09:05:21 新京報網

3月20日,記者從市發改委了解到,目前北京多個能源項目復工。

2月底,作為北京2022年冬奧會配套電網收官工程的首體110千伏輸變電工程正式復工。此外,阜石路西延熱力管線工程等8個項目已復工;預計到3月底,列入一季度計劃的所有11個項目有望實現全面復工。同時,新開工項目也在積極推進,上坡110千伏輸變電工程等計劃4月初開工。

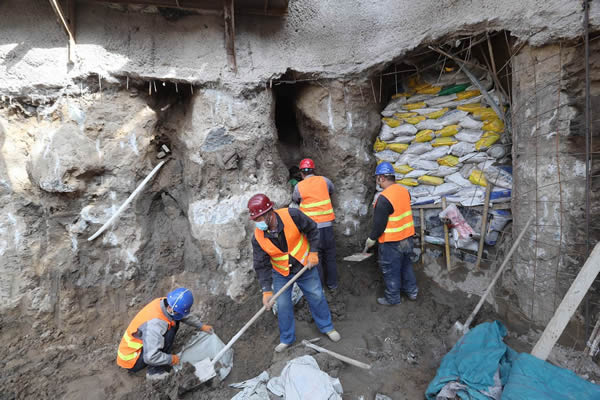

目前北京多個能源項目復工。攝影/新京報記者王貴彬

今年將實施189個能源項目

據初步統計,2020年北京能源領域擬實施重點項目189個,其中新開工項目61個,續建項目128個;電力項目130個,熱力項目47個,燃氣項目11個,油品技改項目1個。

市發改委相關負責人表示,在供電方面,加快電力通道建設,優化本地電網結構,增強電力應急保障能力;在供氣方面,完善天然氣城市配送體系,加強天然氣互聯互通設施建設,加快應急儲氣設施建設;在供熱方面,完善熱網互聯互通體系,健全城市熱網調峰體系,有序推進老舊小區管網消隱改造。

其中,重點區域能源領域配套項目34個。冬奧配套能源重點項目今年將建成投運張北柔性直流示范工程、首體110千伏輸變電工程等7項;推動懷柔科學城能源設施建設方面將加快建設懷柔科學城東110千伏、塘峪220千伏輸變電工程;提高新首鋼地區能源保障方面,將開工建設北辛安、蘋果園110千伏輸變電工程,加快推進定南110千伏架空線路遷改;推進回龍觀和天通苑老舊小區輸配電網改造方面,將加快農學院、上坡、歇甲莊110千伏變電站工程建設。

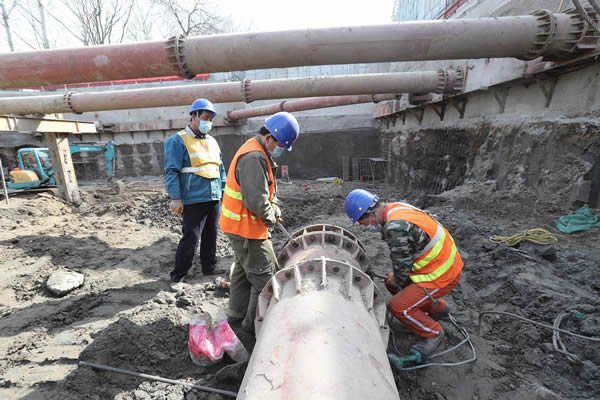

目前北京多個能源項目復工。攝影/新京報記者王貴彬

首體110千伏輸變電工程復工

記者3月20日在位于海淀區的首體110千伏輸變電工程項目入口處看到,目前項目已經復工,值守的工作人員為所有進出者做實名登記及測溫工作。

國網北京電力公司海淀供電公司副經理艾亮介紹,在開工前,他們就籌措第一批人員進駐需求的防疫物資,包括500只口罩,消毒液、體溫槍、洗手液等,后續防疫物資由施工單位按照施工進展有序籌措,現在各類防疫物資準備充足。施工場地及項目部生活區實行封閉式管理,并在海淀區指定餐飲機構集中訂餐。

目前,項目施工人員每日分批有序進場,開展土方開挖施工作業,預計將于今年年底前投產。目前,項目施工人員每日分批有序進場,開展土方開挖施工作業,預計將于今年年底前投產。

市發改委相關負責人介紹,首體110千伏輸變電工程新建變電容量12.6萬千伏安,占地僅1825平方米,為全地下變電站,地處北京城市中心,鄰近地鐵、河道和城市重點道路,建設過程中面臨著施工場地狹小,施工工期緊張等特點,施工難度大。

建成后,首體變電站將負責為2022年冬奧會期間首都體育館賽區提供電源支撐,承擔著為冬奧會短道速滑、花樣滑冰項目比賽及訓練場館供電的重要使命,將見證14塊金牌的誕生。同時,首體變電站還將補強海淀南部地區電網供電能力,為地區經濟社會發展提供可靠供電保障。

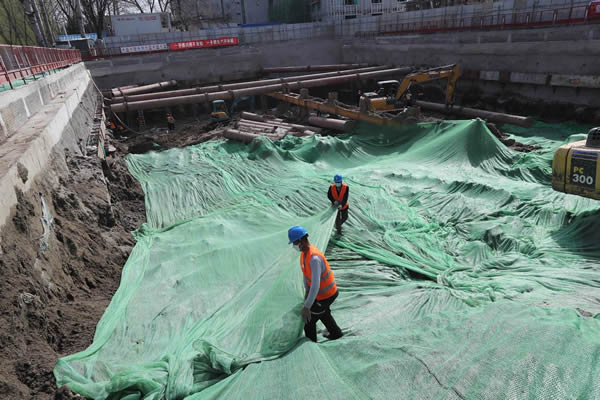

目前北京多個能源項目復工。攝影/新京報記者王貴彬

延慶換流站預計今年年中完成直流系統調試

在冬奧配套能源項目建設方面,除了首體110千伏輸變電工程外,今年北京還將建成投運張北柔性直流示范工程等其他6項工程。

記者從市發改委了解到,張北可再生能源柔性直流電網示范工程,是大規模可再生能源的友好接入與規模送出、多種形態能源匯集互補和靈活消納、直流電網構建與大容量柔直設備研發應用的示范工程,也是世界首個四端環形直流電網工程。

張北柔直電網是世界首個±500kV柔性直流電網,包括中都、康巴諾爾、阜康和北京延慶四個換流站,構成運行方式靈活的四端電力傳輸網,形成風、光、儲(蓄水電站)多能互補電力系統,可以達到世界一流水平。

作為整個示范工程的一部分,延慶換流站位于延慶區八達嶺鎮,是目前北京地區設備體量最大、技術最為先進的一座變電站。市發改委相關負責人表示,延慶換流站去年年底已經實現直流系統帶電調試,預計2020年6-7月完成直流系統調試,準備移交生產。

建成投運后將把張家口地區的清潔能源送入北京北部電網,實現冬奧場館100%清潔能源用電,還能為延慶地區“以電代煤”、京張高鐵牽引站、冬奧賽區等重大工程和賽事活動提供可靠的清潔能源保障。(記者李玉坤協作記者王貴彬)




責任編輯: 中國能源網
