在我國,特高壓是指±800千伏及以上的直流電和1000千伏及以上交流電的電壓等級,特高壓電網指±800千伏的直流或1000千伏的交流電網。輸電電壓一般分高壓、超高壓和特高壓。國際上,高壓(HV)通常指35~220kV的電壓;超高壓(EHV)通常指330kV及以上、1000kV以下的電壓;特高壓(UHV)指1000kV及以上的電壓。高壓直流(HVDC)通常指的是±600kV及以下的直流輸電電壓,±800kV以上的電壓稱為特高壓直流輸電(UHVDC)。
現狀(截至2014年底)
特高壓已納入國家"十二五"規劃綱要、能源發展"十二五"規劃、中長期科技發展規劃綱要、大氣污染防治行動計劃等多項規劃和計劃。目前國家電網有意借助"一帶一路"推動特高壓建設,因此未來五年會是特高壓行業的黃金發展周期,相關電力設備企業將獲益。
已投運:"三交四直"
1. 晉東南-南陽-荊門1000千伏特高壓交流試驗示范工程
2. 淮南-浙北-上海1000千伏特高壓交流工程
3. 浙北-福州1000千伏特高壓交流工程
4. 向家壩-上海±800千伏特高壓直流工程
5. 錦屏-蘇南±800千伏特高壓直流工程
6. 哈密南-鄭州±800千伏特高壓直流工程
7. 溪洛渡左岸-浙江金華±800千伏特高壓直流工程
新聞點評:截至2014年12月下旬,國家電網公司已累計建成"三交四直"特高壓工程,在運在建的特高壓輸電線路長度超過1.5萬千米。2014年特高壓輸電超過1300億、累計送電超過2700億千瓦時。
在建:"兩交一直"
1.淮南-南京-上海1000千伏特高壓交流工程
2.錫盟-山東1000千伏特高壓交流工程
3.寧東-浙江±800千伏特高壓直流輸電工程
新聞點評:2014年11月4日,"兩交一直"特高壓工程正式開工,工程總投資683億元,計劃全部于2016年竣工投產,新增輸送能力2600萬千瓦。這是國家大氣污染防治行動計劃12條重點輸電通道中首批獲得核準并率先開工建設的特高壓工程,標志著特高壓電網進入全面大規模建設和加快發展的新階段。
規劃
2015年國網的電網投資計劃完成4202億元(預計特高壓投資約3000億元),同比增長10%。特高壓工程建設將進一步加快,直流增速更為顯著:2015年國網計劃完成核準"六交八直"特高壓。
2015實施步驟:一季度核準開工"兩交一直"工程,二季度核準開工"三直"工程,下半年核準開工"四交四直"工程。從實際情況來看,能源局與兩網簽訂的《大氣污染防治外輸電通道建設任務書》中剩余的"兩交四直"特高壓(交流:蒙西-天津南,榆橫-濰坊;直流:錫盟-泰州、晉北-江蘇、上海廟-山東、滇西-廣東),為保證2017年投運,在2015年必然會完成核準。國網規劃的酒泉-湖南直流特高壓,前期工作已開展較多,通過核準的可能性大。2015年全年將至少完成"兩交五直"核準。

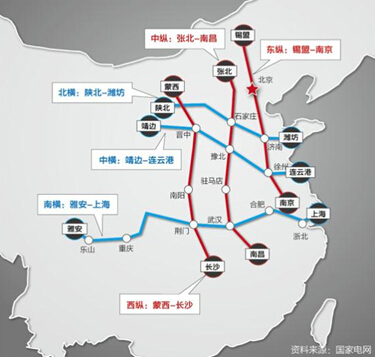

到2017年,規劃建設"三縱三橫"特高壓三華同步電網。三縱是錫盟南京、張北南昌、陜北長沙;三橫是蒙西濰坊、晉中徐州、雅安皖南3個橫向輸電通道。
到2020年,規劃建設"五縱五橫"特高壓三華同步電網,合計27條特高壓線路。(形成以"三華"電網為主要受端,東北1000千伏電網、西北750千伏電網為主要送端,連接北方煤電基地、西南水電基地、大核電基地、大可再生能源基地和主要負荷中心,各級電網協調發展的堅強智能電網。)
歷史大事記
2011年3月特高壓工程列入國家"十二五"規劃
2011年2月寧東-山東±660千伏直流輸電工程雙極建成投運
2010年7月向家壩-上海±800千伏特高壓直流輸電示范工程投入運行
2009年11月向家壩-上海±800kV特高壓直流線路工程全線架通
2009年1月1000kV晉東南-南陽-荊門特高壓交流試驗示范工程正式投產
2005年12月特高壓輸電技術列入《國家中長期科學和技術發展規劃綱要(2006~2020年)》
2005年4月特高壓輸變電試驗示范線路建設和輸變電設備國產化方案列入國家能源工作要點
2005年1月國家電網公司正式啟動特高壓工程可行性研究
2004年12月國家電網公司黨組會議提出發展特高壓輸電技術
1994年武漢高壓研究所建成我國第一條百萬伏級特高壓輸電研究線段
爭議
支持:
支持者認為發展特高壓電網不僅是技術革新,還實現遠距離運輸,解決中國可再生能源的大規模開發和利用,且能改善當前中東部面臨的嚴峻環境壓力。
一、輸送容量大,能夠充分發揮規模輸電優勢。
二、送電距離長,采用±800千伏直流輸電技術經濟輸電距離可以達到2500公里甚至更遠。
三、線路損耗低,±800千伏直流線路的電阻損耗是±500千伏直流線路的39%,是±600千伏級直流線路的60%,提高輸電效率,節省運行費用。
四、工程投資省,對于超長距離、超大容量輸電需求,±800千伏直流輸電方案的單位輸送容量綜合造價約為±500千伏直流輸電方案的72%,節省工程投資效益顯著。
五、走廊利用率高,節省土地和山谷、江河跨越點的有限資源。
六、運行方式靈活。
反對:
反對者以技術不成熟、線路不安全、容易引起大面積停電等理由對特高壓建設持反對意見。
一、交流特高壓"三華電網"不安全。
二、投資浪費巨大,經濟上不可行。
三、在裝機規模相當情況下,"三華電網''50萬伏以上(包括交、直流特高壓)線路規模數倍于國外水平,線路利用率低。
四、交流特高壓輸電浪費大量能源,增加大量排放。
五、交流特高壓輸電線路走廊占地面積為鐵路輸煤的30倍,選線越來越難。
六、電網規模過度膨脹,進一步強化已高度集中的電網壟斷體制。
國外
1. 俄羅斯:2014年5月,國家電網與俄羅斯電網公司在上海簽署協議,雙方計劃在特高壓交直流、智能電網等方面開展合作。此前因前蘇聯考慮到技術風險、送電能力、安全性和浪費投資等因素,導致目前俄羅斯沒有大力發展特高壓。
2. 巴西:2014年7月17日,國家電網公司巴西國家電力公司簽署《巴西美麗山特高壓輸電項目合作協議》。這是國家電網公司在海外中標的首個特高壓直流輸電項目。
3. 印度:國家電網和印度洽談交流特高壓技術項目。
4. 日本:特高壓建成后將1000千伏降壓到500千伏運行。因國土狹窄遠距離大功率輸電需求不高、經濟趨緩電力負荷增長緩慢、顧慮大面積停電原因,目前500千伏電壓運行,未發展特高壓。
5. 美國:最初在特高壓進行投入,但2003年美加大停電,電網規劃從國內各個特大網區采用直流隔離變成更多"分區",縮小每區的范圍。認為現有超高壓已滿足發展需要,不需要交流特高壓。
6. 德國:正在爭取數10億歐元的撥款,建設4條直流特高壓輸電線路,并對原有輸電線路進行提升,以實現本土南北風光協調發展。該計劃預計在2024年前建設完成。因為風光發電具有季節性特點,輸電線路建設完成后,冬天把北方的風電傳輸到南部,夏天把南部的太陽能傳輸到北方,達到可再生能源的高效利用,從而助力德國能源轉型。但是完成這個雄心勃勃的目標,德國仍面臨諸多挑戰,其中最重要的就是德國居民因擔心特高壓影響自身居住環境而反對搭建。
【中國能源網獨家稿件聲明】 凡注明 “中國能源網”來源之作品(文字、圖片、圖表), 未經中國能源網授權,任何媒體和個人不得全部或者部分轉載
責任編輯: 中國能源網
